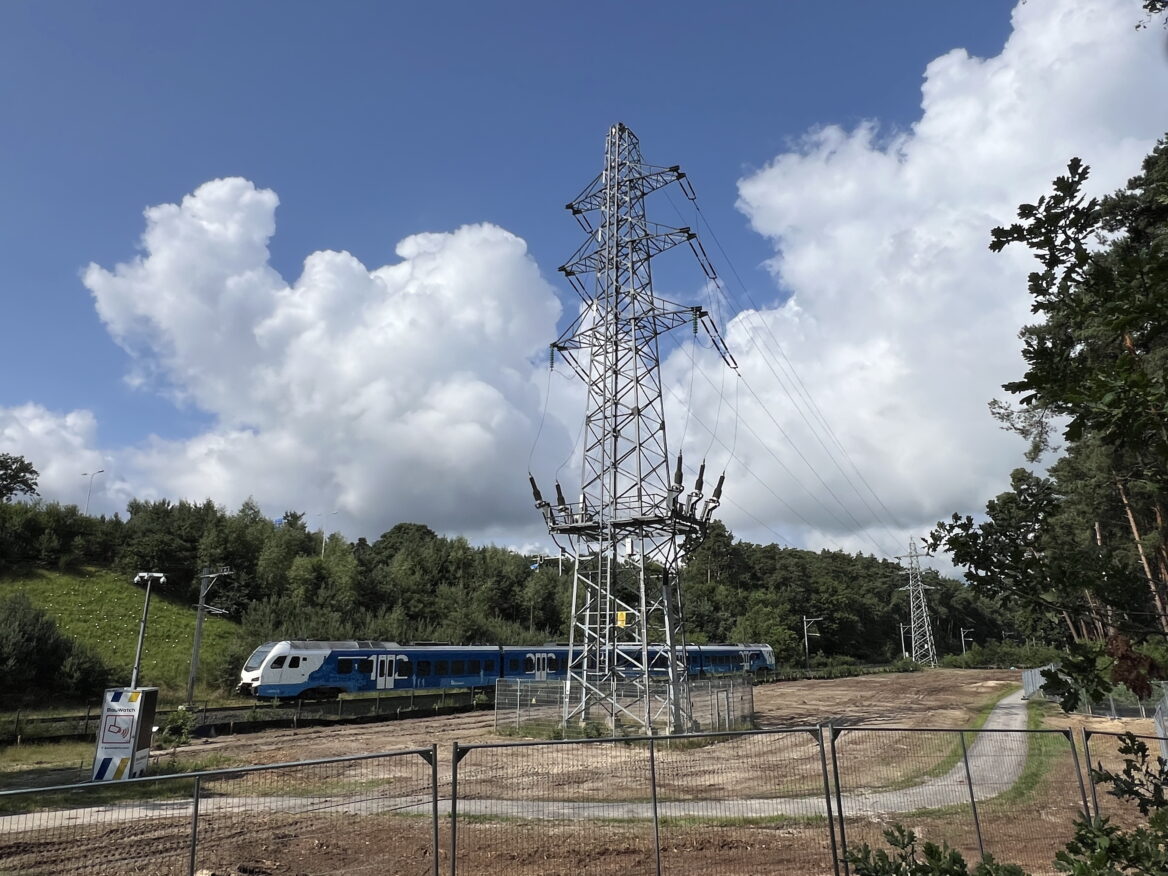

Nadat vorig jaar bomen en struiken zijn gekapt, is het tracé van de masten inmiddels helemaal vrij gemaakt van alle resten die nog over waren. Langs het hele stuk zijn bouwhekken geplaatst, waardoor het heel duidelijk is waar wordt gewerkt en waar bezoekers niet welkom zijn.
Ook in deze fase blijft de natuur belangrijk. Zo is er ter hoogte van het ecoduct een zogenaamde dassentunnel aangelegd, zodat kleine dieren het werkterrein kunnen oversteken. Een ter plekke geplaatste wildcamera signaleerde al verschillende dieren die de tunnel ‘ontdekten’.
Zandduinen afgegraven en straks weer terug
Niet alleen dieren vallen onder het begrip ‘natuur’. Zo zijn er in de buurt van het ecoduct ook zandduinen die worden beschermd. Dat betekent in dit geval dat ze worden afgegraven, maar na afloop van het werk weer worden teruggeplaatst.
In Raalte zijn inmiddels de werkzaamheden voor het plaatsen van de masten begonnen. Daar was enige vertraging door een broedende vogel.
De planning voor de rest van het werk ziet er als volgt uit:
- Sloopwerkzaamheden bestaande masten (oktober – november ‘25)
- Nieuwbouw masten (december ’25 – maart ’26)
- Verwijderen bouwweg en werkterrein (maart ‘26 – april ‘26)
- Natuurherstel (april ‘26 /mei ‘26).
